Лекции по управлению программными проектами



Планирование управления рисками


Управление рисками это определенная деятельность, которая выполняется в проекте от его начала до завершения. Как и любая другая работа в проекте управление рисками требует времени и затрат ресурсов. Поэтому эта работа обязательно должна планироваться. Планирование управления рисками — это процесс определения подходов и планирования операций по управлению рисками проекта. Тщательное и подробное планирование управления рисками позволяет:

  • выделить достаточное количество времени и ресурсов для выполнения операций по управлению рисками,
  • определить общие основания для оценки рисков,
  • повысить вероятность успешного достижения результатов проекта.

Планирование управления рисками должен быть завершено на ранней стадии планирования проекта, поскольку оно крайне важно для успешного выполнения других процессов.

В соответствии с исходными данными для планирования управления рисками служат:

  • Отношение к риску и толерантность к риску организаций и лиц, участвующих в проекте, оказывает влияние на план управления проектом. Оно должно быть зафиксировано в изложении основных принципов и подходов к управлению рисками.
  • Стандарты организации. Организации могут иметь заранее разработанные подходы к управлению рисками, например категории рисков, общие определение понятий и терминов, стандартные шаблоны, схемы распределения ролей и ответственности, а также определенные уровни полномочий для принятия решений.
  • Описание содержания проекта подробно описывает результаты поставки проекта и работы, необходимые для создания этих результатов поставки.
  • План управления проектом, формальный документ, в котором указано, как будет исполняться проект и как будет происходить мониторинг и управление проектом.

План управления рисками обычно включает в себя следующие элементы:

  • Определение подходов, инструментов и источников данных, которые могут использоваться для управления рисками в данном проекте.
  • Распределение ролей и ответственности. Список позиций выполнения, поддержки и управления рисками для каждого вида операций, включенных в план управления рисками, назначение сотрудников на эти позиции и разъяснение их ответственности.
  • Выделение ресурсов и оценка стоимости мероприятий, необходимых для управления рисками.
    Эти данные включаются в базовый план по стоимости проекта.
  • Определение сроков и частоты выполнения процесса управления рисками на протяжении всего жизненного цикла проекта, а также определение операций по управлению рисками, которые необходимо включить в расписание проекта.
  • Категории рисков. Структура, на основании которой производится систематическая и всесторонняя идентификация рисков с нужной степенью детализации. Такую структуру можно разработать с помощью составления иерархической структуры рисков (Рисунок 25).
  • Общие подходы для определения уровней вероятности, шкалы воздействия и близости рисков на проект.

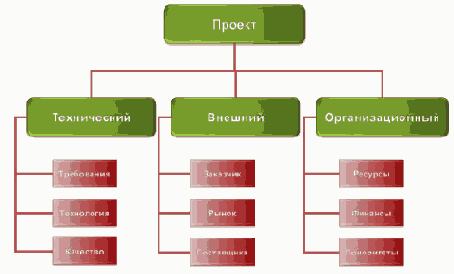

Рисунок 25. Пример иерархической структуры рисков проекта

Шкала оценки воздействия отражает значимость риска (Таблица 2) в случае его возникновения. Шкала оценки воздействия может различаться в зависимости от потенциально затронутой риском цели, типа и размера проекта, принятыми в организации стратегиями и его финансовым состоянием, а также от чувствительности организации к конкретному виду воздействий.

Вес

Значение

Критерий



3 Катастрофические Потери более $100K
2 Критичные Потери от $10K до $100K
1 Умеренные Потери менее $10K
Таблица 2. Пример шкалы оценки воздействия рисков

Хотя риск может воздействовать и на сроки проекта, и на качество получаемого продукта, но все эти отклонения могут быть оценены в денежном эквиваленте. Например, последствия задержка по срокам для заказной разработки может быть выражена в сумме денежных санкций, определенных в контракте.

Похожая шкала может быть применена для оценки вероятности наступления риска (Таблица 3).

Вес

Значение

Критерий

3 Очень вероятно Шансы наступления весьма велики
2 Возможно Шансы равны
1 Мало вероятно Наступление события весьма сомнительно
Таблица 3. Пример шкалы оценки вероятности осуществления риска

Еще одной важной характеристикой риска является близость его наступления. Естественно, что при прочих равных условиях рискам, которые могут осуществиться уже завтра, следует сегодня уделять больше внимания, чем тем, которые могут произойти не ранее, чем через полгода.Для шкалы оценки близости риска может быть применена, например, следующая градация: очень скоро, не очень скоро, очень нескоро.


Содержание раздела
